国产SUV精品一区二区五,国产精品亚洲一区二区在线观看,国产成人av综合色,少爷们的床奴np高h

基層動態
公司要聞 疫情防控 基層動態 通知公告

成樂擴容項目封閉路段順利完成交通轉換

時間:2021-06-04           來源:
返回列表

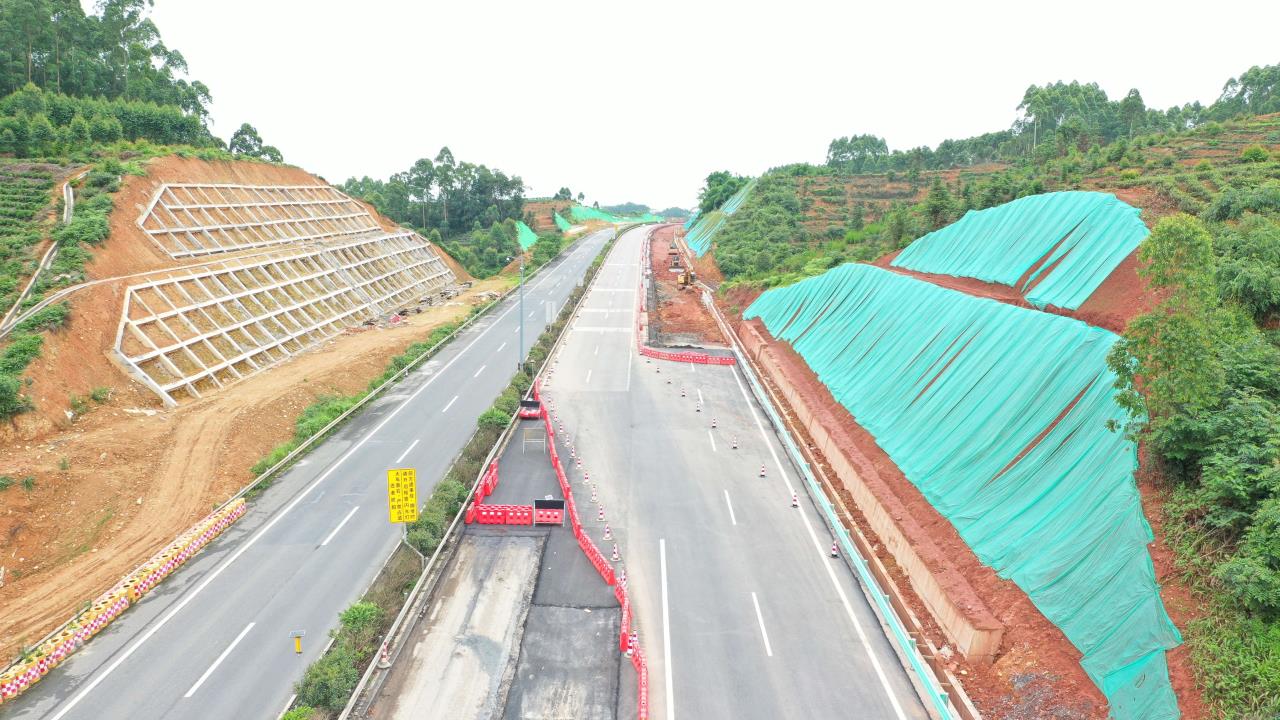

6月2日,成樂擴容項目封閉路段順利完成交通轉換,成樂高速左幅K104-K120(樂山至成都方向)已開放交通,并對成樂高速右幅K104-K120(成都至樂山方向)實行交通管制。


自4月6日成樂擴容項目左幅封閉施工以來,經過近兩個月奮戰,左幅路基已基本成型,共完成路基挖方131922方、填方161337方,橋梁樁基48根、墩柱18根、蓋梁10個、承臺12個、橋臺22個,完成鋪筑級配 51788噸,底基層77145噸,基層24974噸,銑刨面積44713平方,接下來項目部將加緊實施路面工程施工。

在右幅封閉施工期間,項目部將及時總結左幅封閉施工經驗,提前落實材料需求計劃、施工組織計劃,科學安排,合理組織,集中進行加寬路基土石方施工,以橋、涵、路基挖填、路基交驗及封水層施工為主線,及時跟進擋防、水溝等附屬工程,充分調動全員積極性,確保完成年底主線通車任務。


版權所有 2024 四川省交通建設集團有限責任公司 蜀ICP備2023004258號
